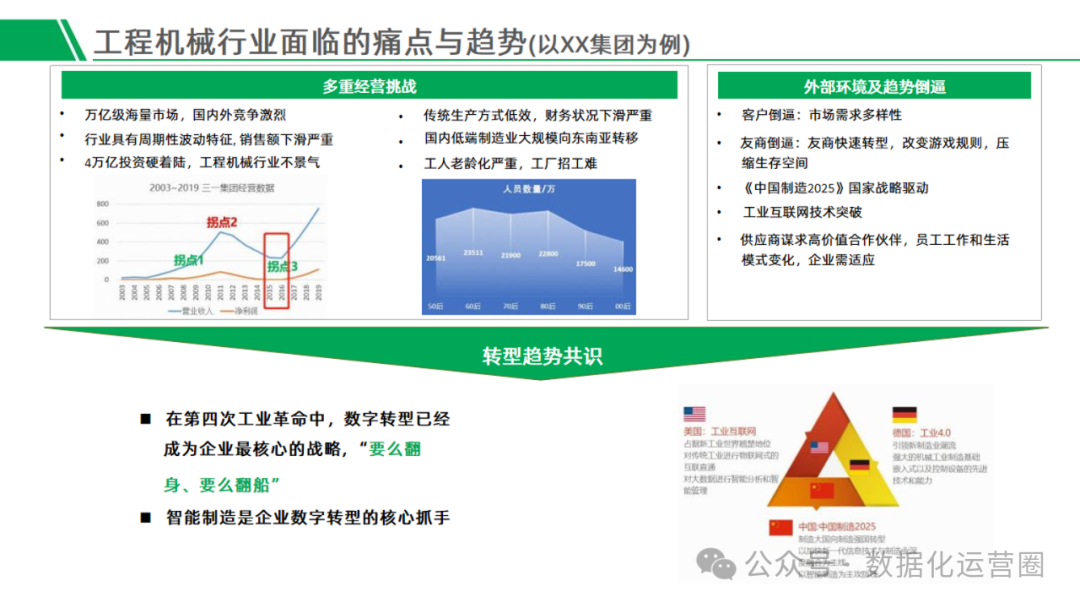

制造業企業訂單種類多,傳統產線換型慢,庫存高,財務壓力大。工人年齡大,招工難,工資漲,效率低。海外對手用低價和柔性產線搶單,國內同行用數字化縮短交期。企業想擴產,又怕投資重、回報慢,利潤被兩頭擠壓。
方案介紹

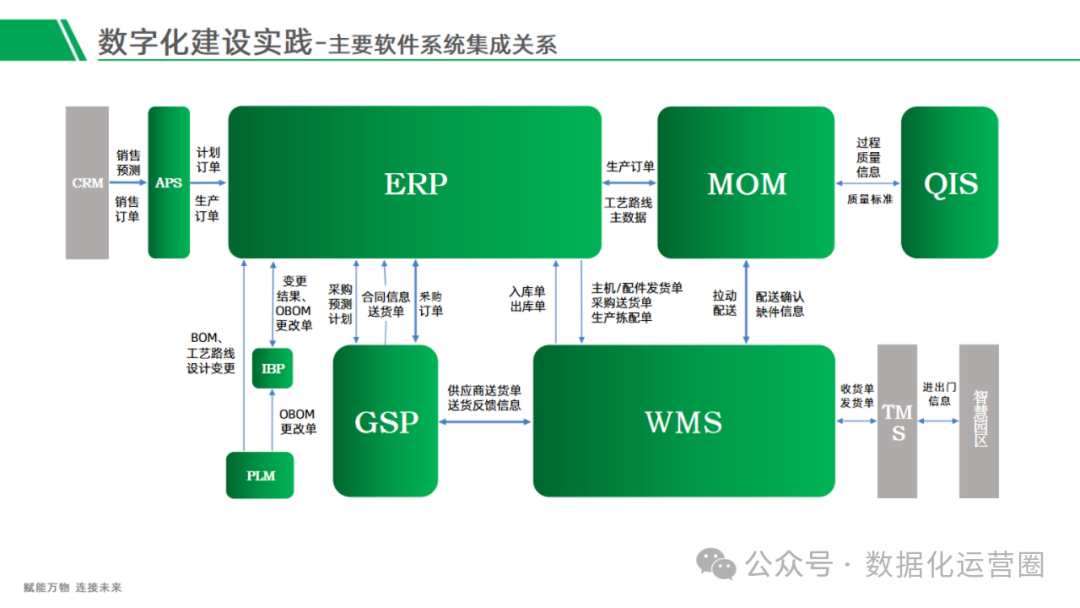

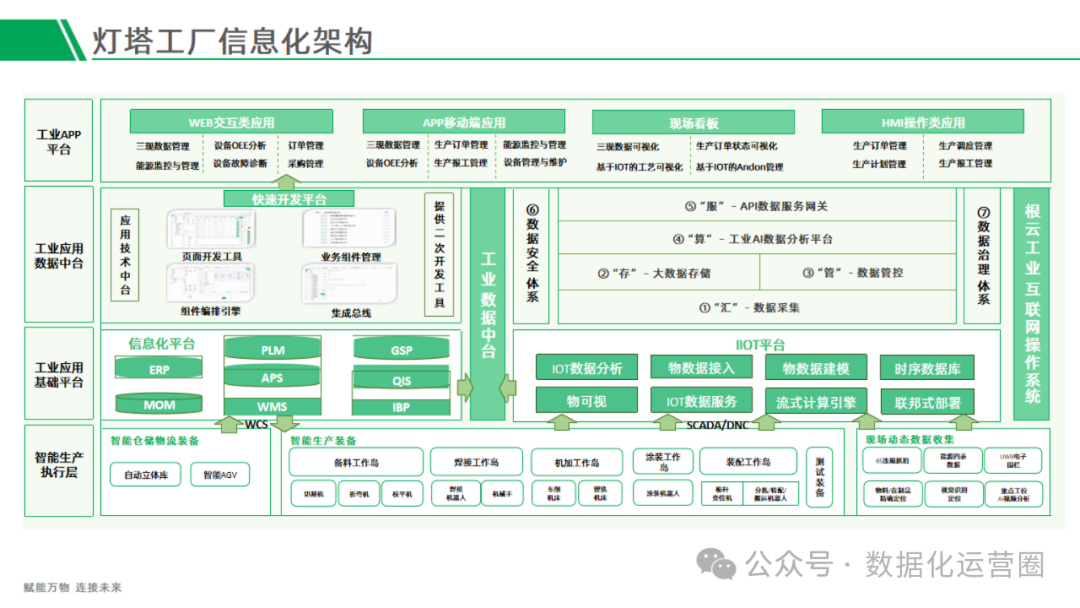

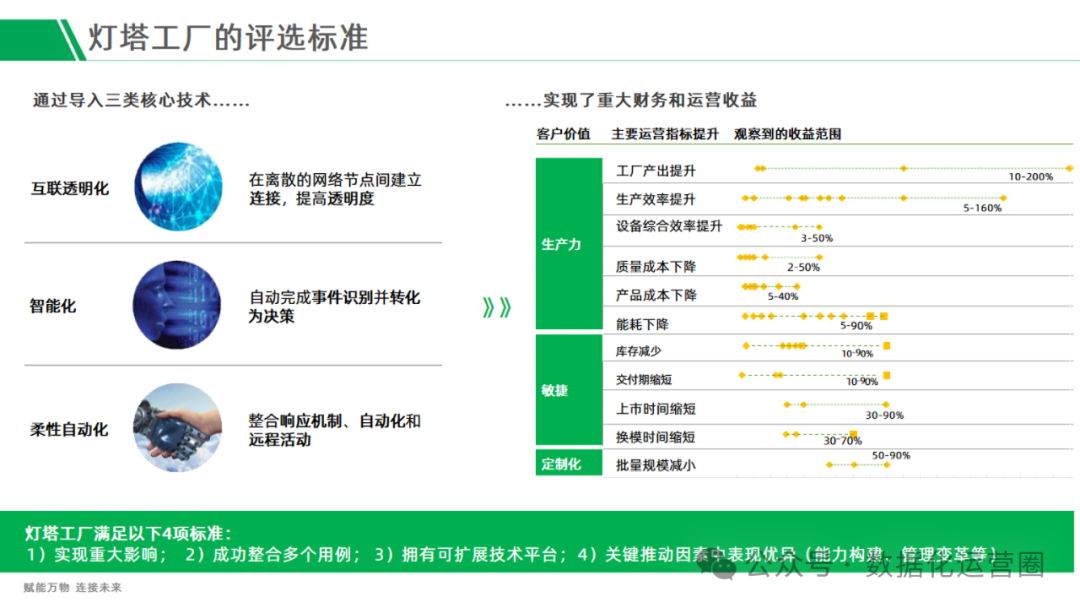

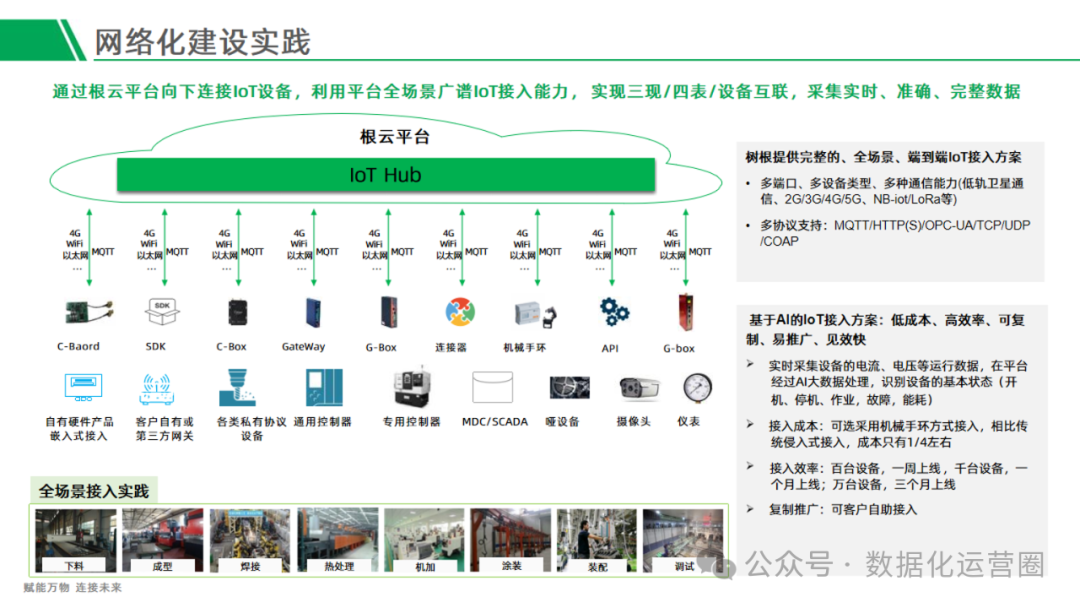

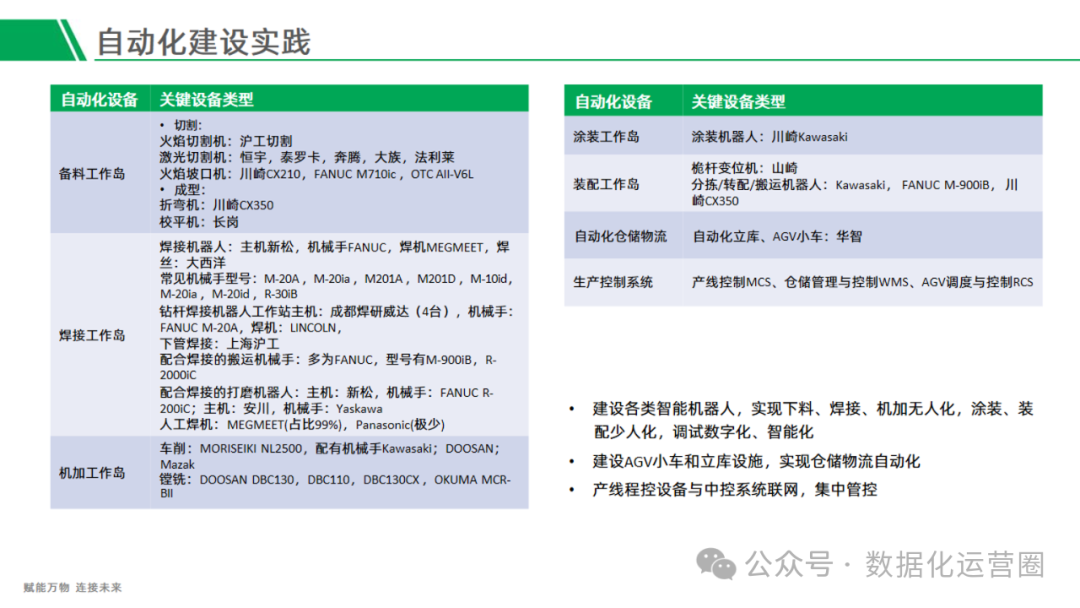

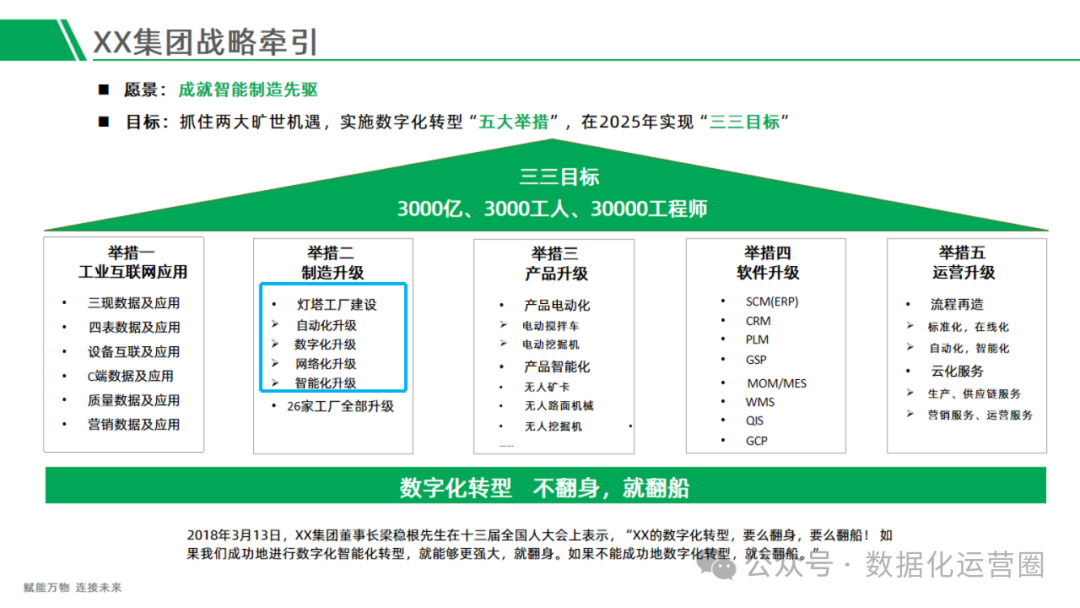

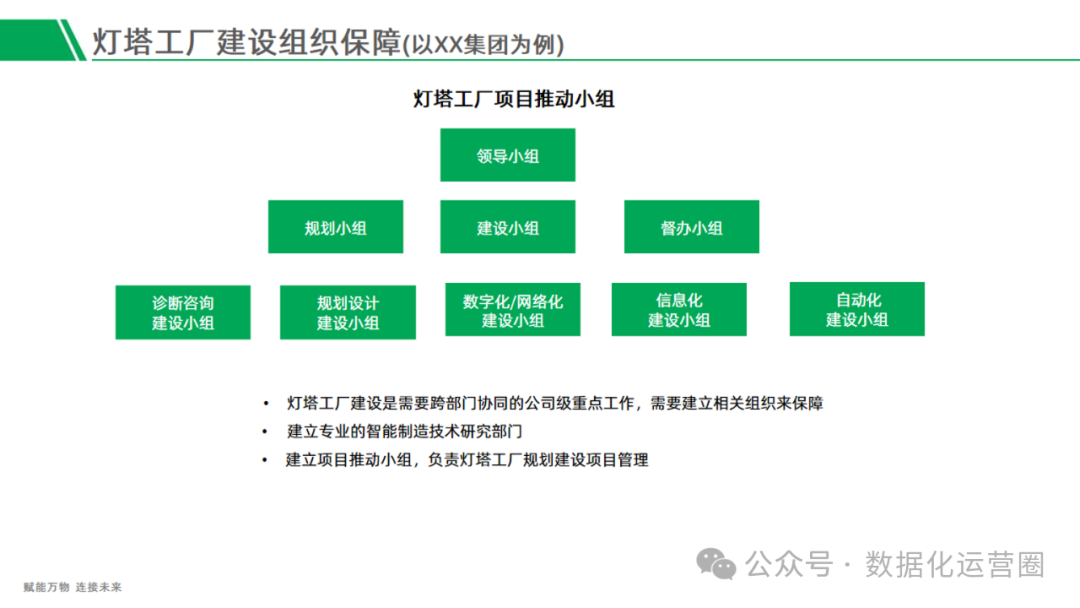

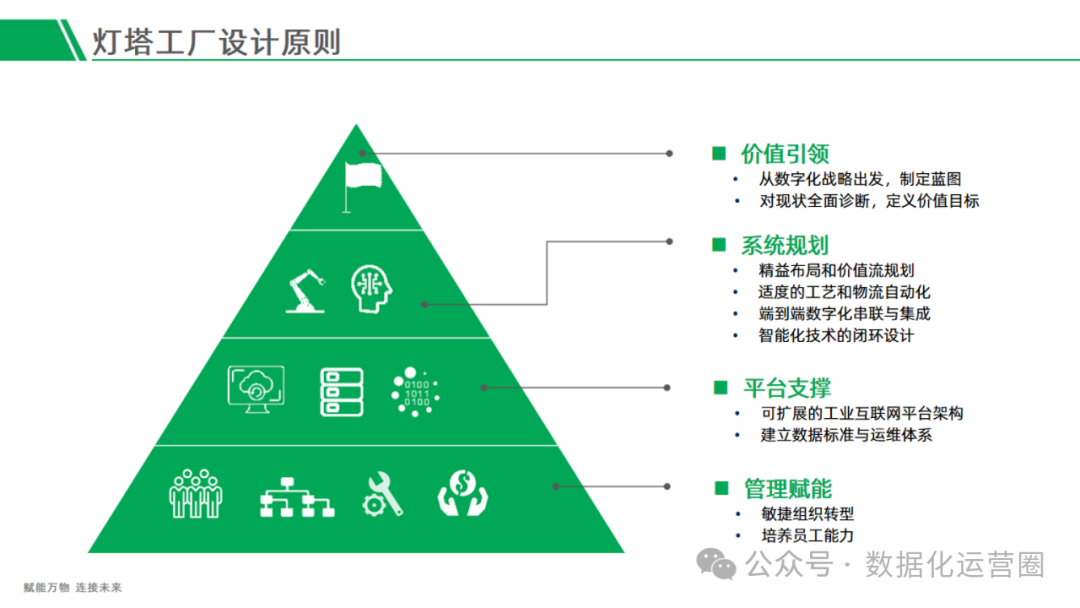

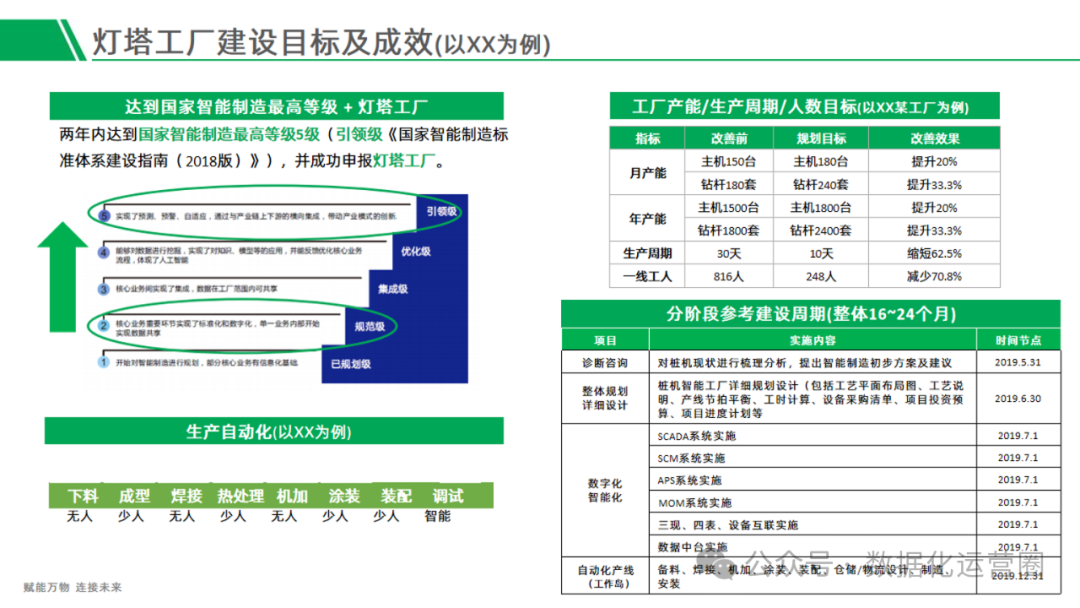

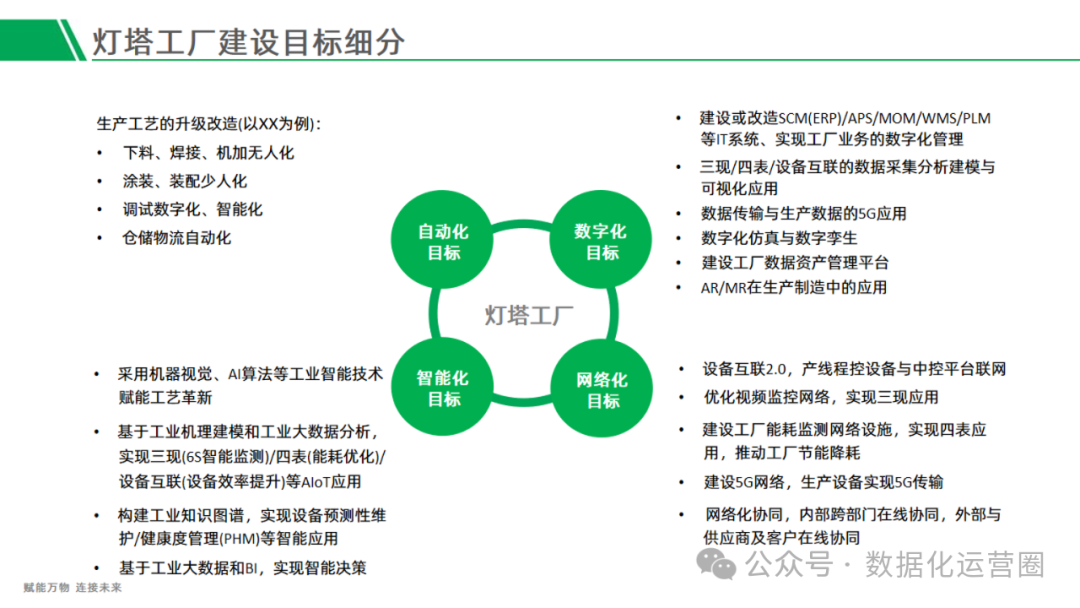

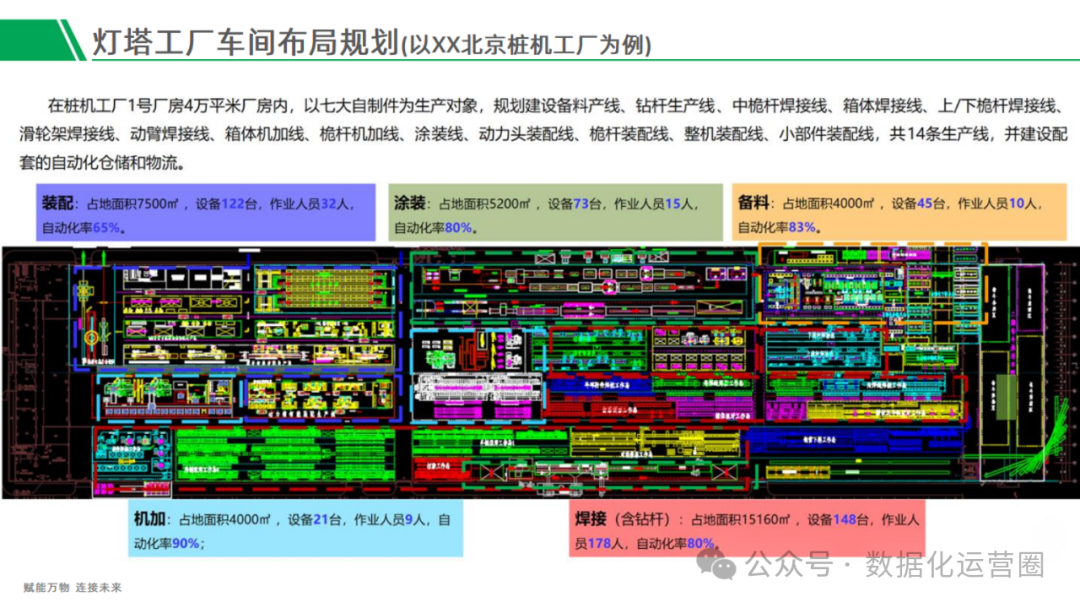

方案把一座老廠改造成燈塔工廠,用三年時間把產能拉高兩成,工人減掉七成,生產周期從三十天壓到十天。目標是拿到國家智能制造五級證書,成為集團樣板,讓數據替人跑,讓設備替人干,讓利潤回到合理水平。先看現狀,找差距,再做布局。把下料、焊接、機加做成無人島,涂裝、裝配留少量人。ERP、APS、MOM、WMS 一起上線,排程到分鐘,物料由 AGV 按節拍配送。5G 連設備,攝像頭抓三現,水電氣油四表實時算能耗。平臺把數據匯成大屏,故障、6S、能源一眼看清。先做一條線,跑通再復制,二十六座工廠分批改造,經驗寫進模板,能力留在組織。?
